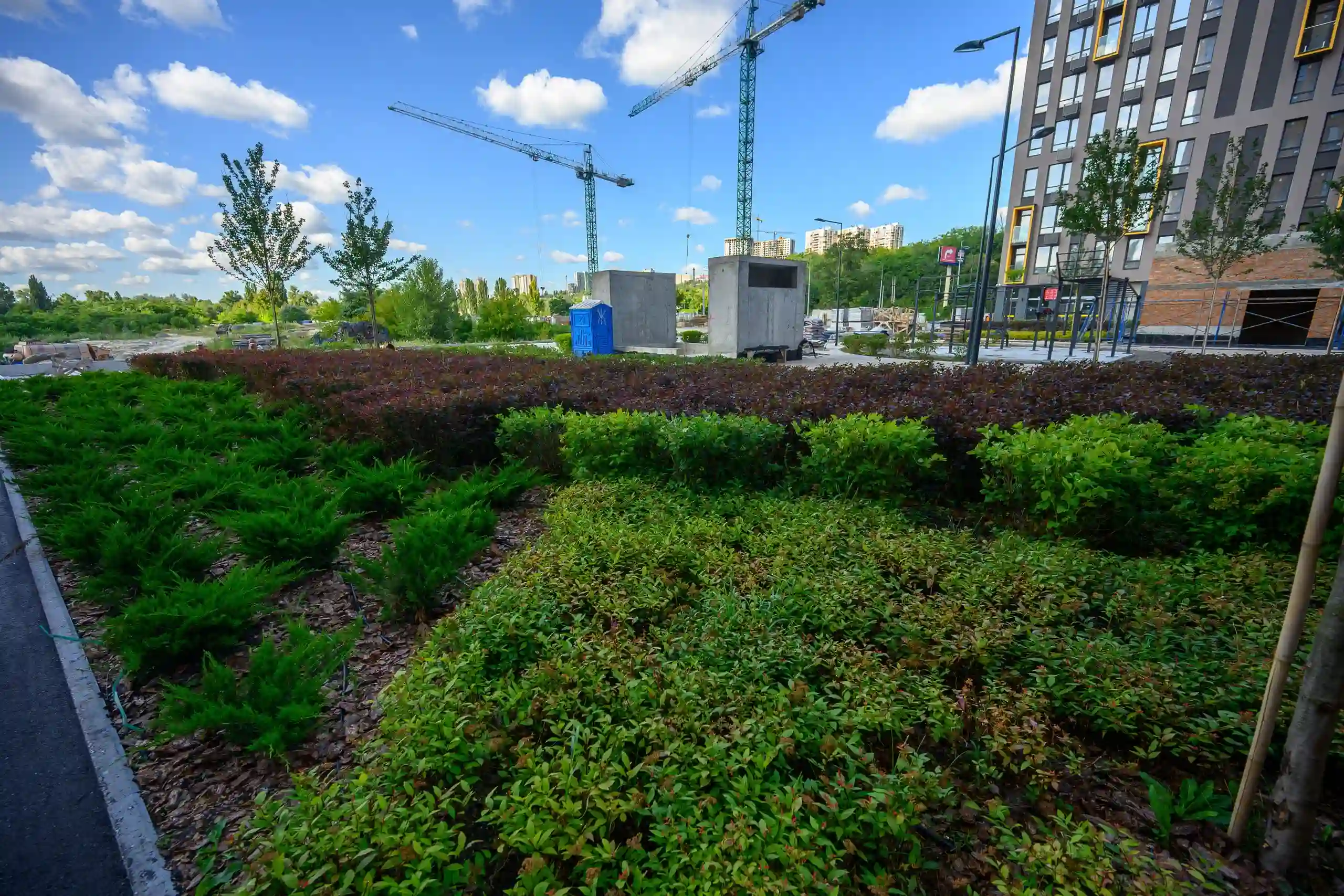

• Ua
    • Знижка 3% для харківʼян
      Зважаючи на складну ситуацію в країні, ми вважаємо, що взаємодопомога є надзвичайно важливою.

      Тож ЖК SVITLO PARK пропонує додаткову знижку 3% для харків'ян.

      Svitlo Park — твоє ідеальне місто

      Наша мета — зробити житло більш доступним в цей важливий час.

      За більш детальною інформацією звертайтеся до відділу продажів.
      More about the promotion
    • Додаткова знижка 5% для військових
      Підтримка військовим та їхнім родинам!

      Житловий комплекс SVITLO park висловлює підтримку родинам військових та безвісті зниклих героїв України.

      Та надає знижку 5% на будь-який варіант купівлі квартири у ЖК SVITLO park – це наша скромна допомога тим, хто ризикує своїм життям заради нашого майбутнього.
      Знижка діє:
      • При купівлі квартири за повну вартість
      • При купівлі квартири в розстрочку
      • Сумується з нашою стандартною бонусною системою, від 3 до 10% залежно від суми першого внеску

      Деталі:
      • Телефон відділу продажу:
      +380 (44) 22 44 111

      Разом ми збудуємо міцне майбутнє для наших сімей!

      З повагою,
      Команда ЖК SVITLO PARK

      P.S. Будь ласка, розповсюдьте цю інформацію серед своїх знайомих та друзів, які потребують підтримки.
      More about the promotion

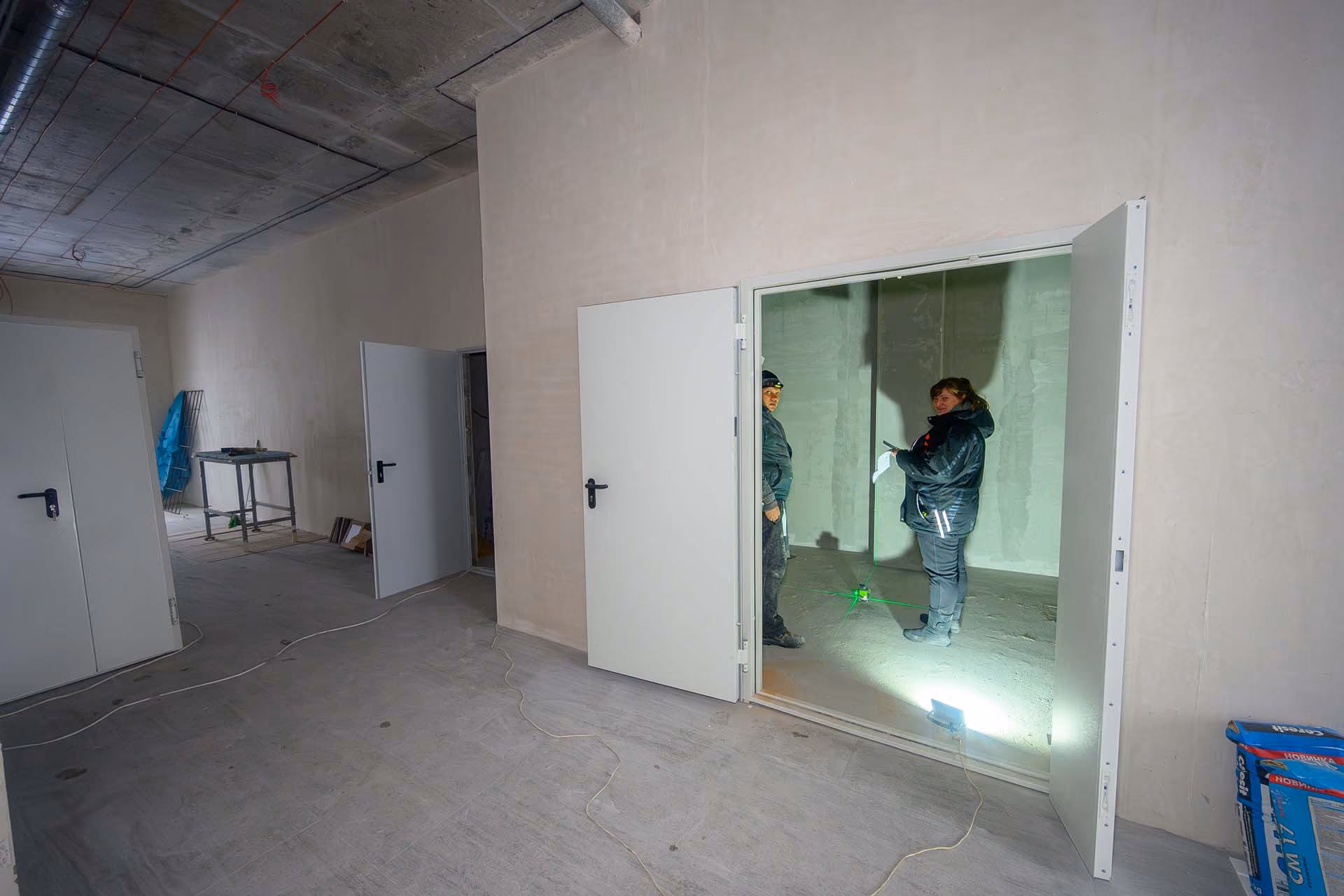

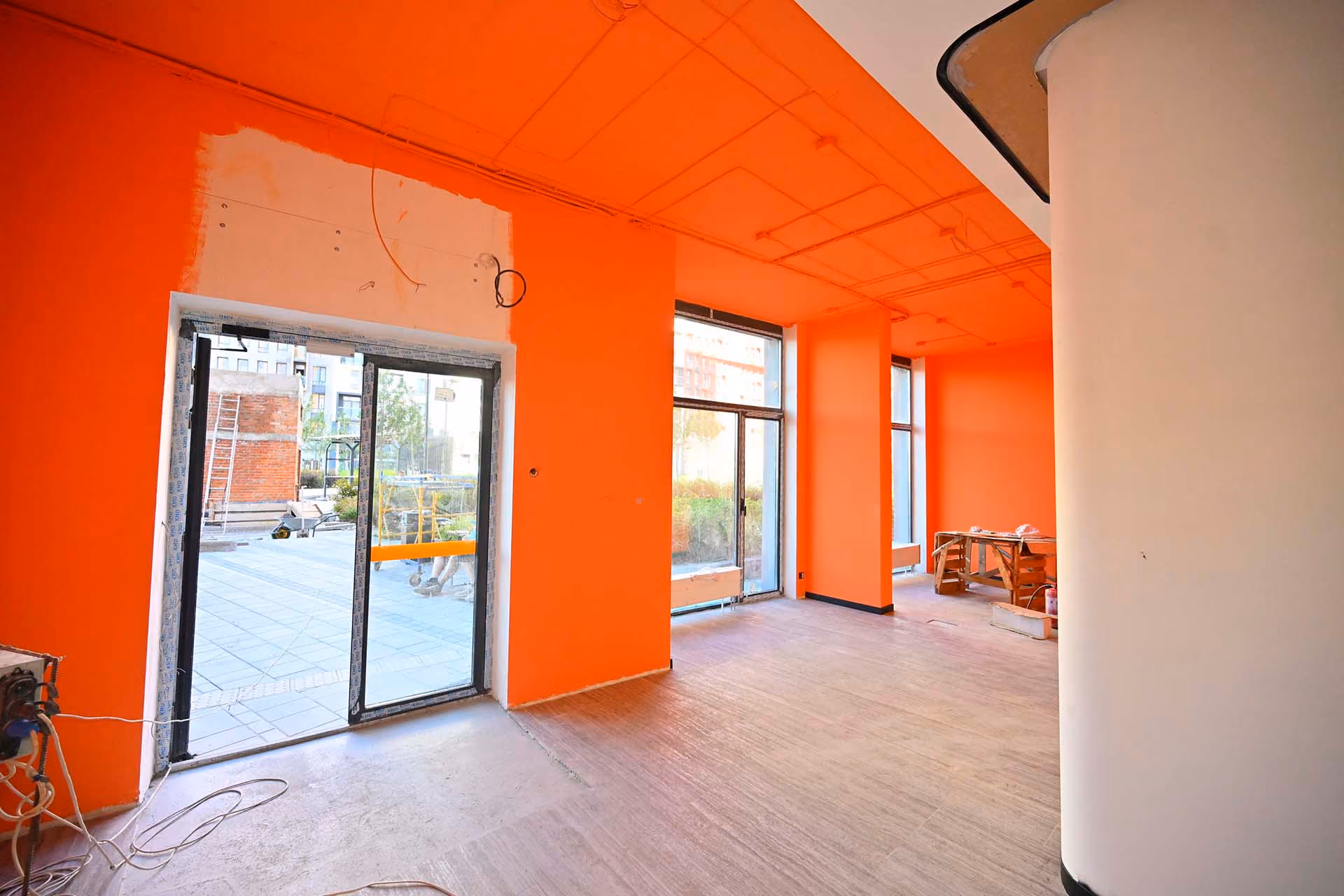

    • Комерційні прміщення у ЖК SVITLO PARK
      ЖК «Світло Парк»: ідеальне місце для вашого бізнесу

      Шукаєте нове місце для свого бізнесу?

      ЖК «SVITLO PARK» – це ідеальний вибір!

      Розташований у Голосіївському районі Києва, сучасний житловий комплекс з розвиненою інфраструктурою. Тут є все, що потрібно для успішного ведення бізнесу:

      - Висока щільність населення: ЖК «Світло Парк» налічує понад 7 000 квартир, що гарантує широкий потік потенційних клієнтів. Станом на сьогодні введено в експлуатацію та заселено перші три будинки та зовсім скоро очікується введення в експлуатацію ще трьох будинків.
      - Фасад одного з головних шосе:
      Потік авто поруч автоматично збільшує потік клієнтів.
      - Зручне розташування: Комплекс розташований поруч із зупинками громадського транспорту, що робить його доступним для жителів усіх районів міста.
      - Розвинена інфраструктура: На території комплексу запроектовано все необхідне для комфортного життя та роботи: магазини, кафе, ресторани, аптеки, банки, дитячі садки та школи.

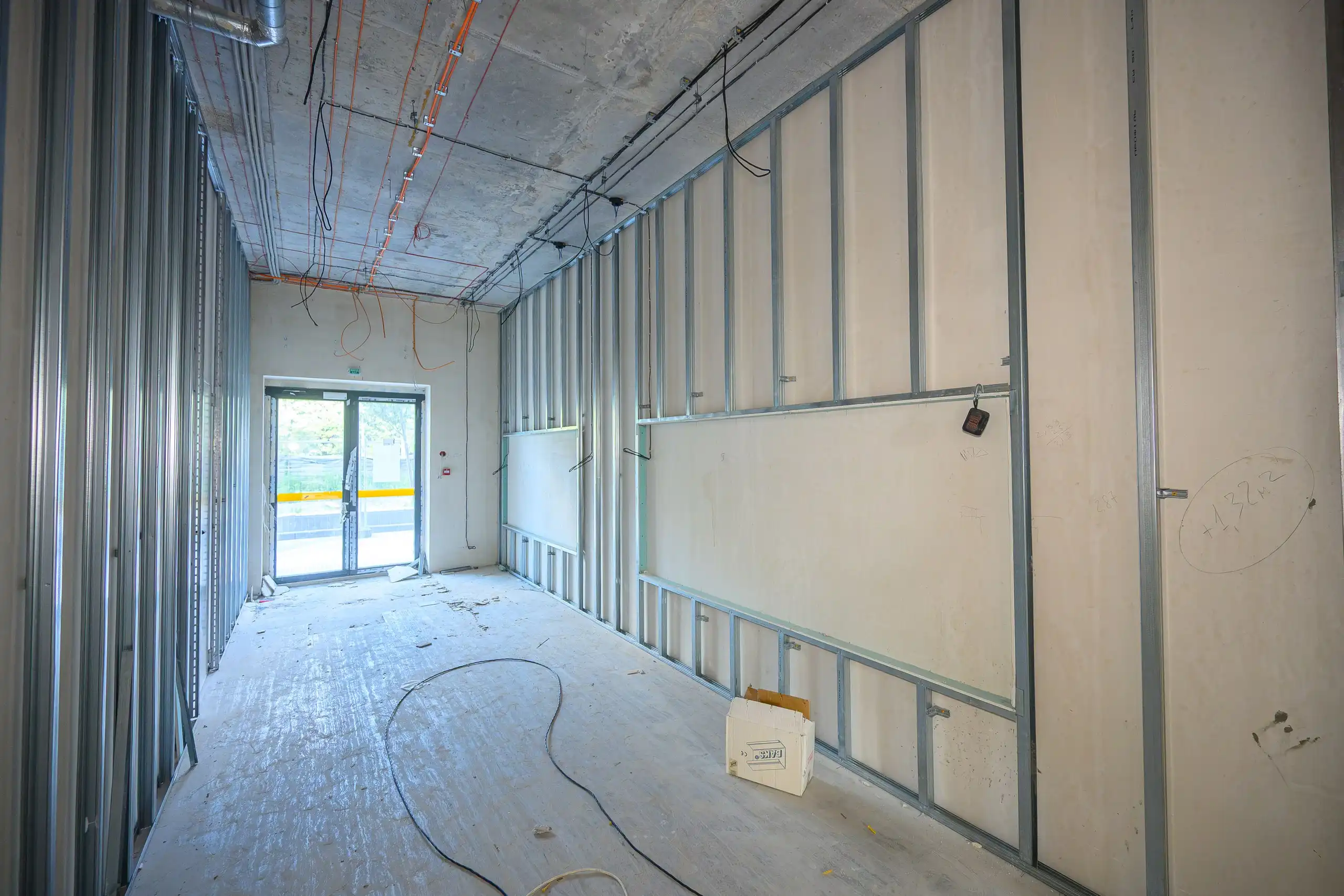

      - Сучасні приміщення: У комплексі представлені приміщення різної площі та планування, що дозволить вам підібрати ідеальний варіант для вашого бізнесу.

      Зацікавлені? Залиште заявку з номером телефону, бажаною площею та цільовим призначенням в Директ, і наш менеджер зв'яжеться з вами найближчим часом!
      More about the promotion

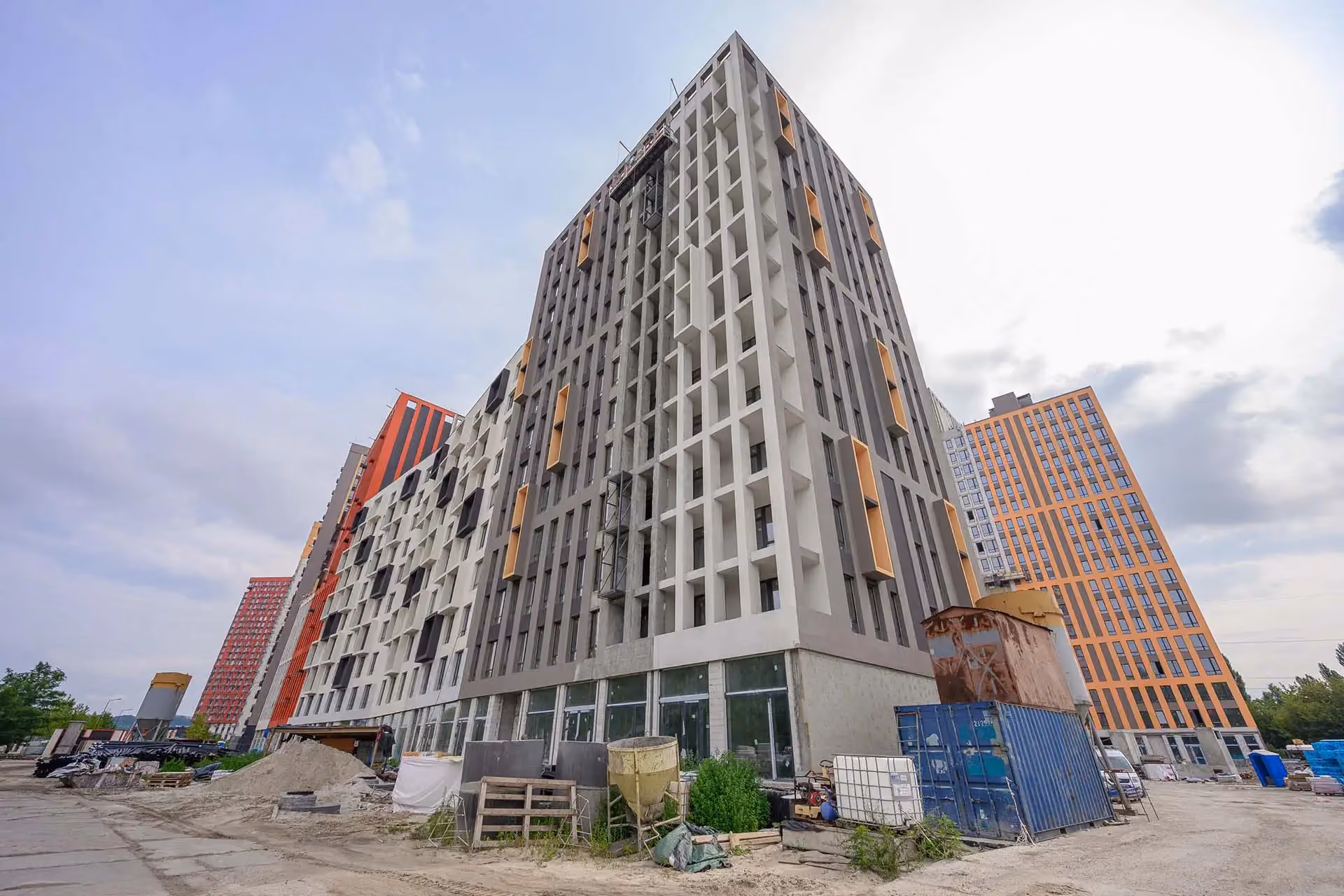

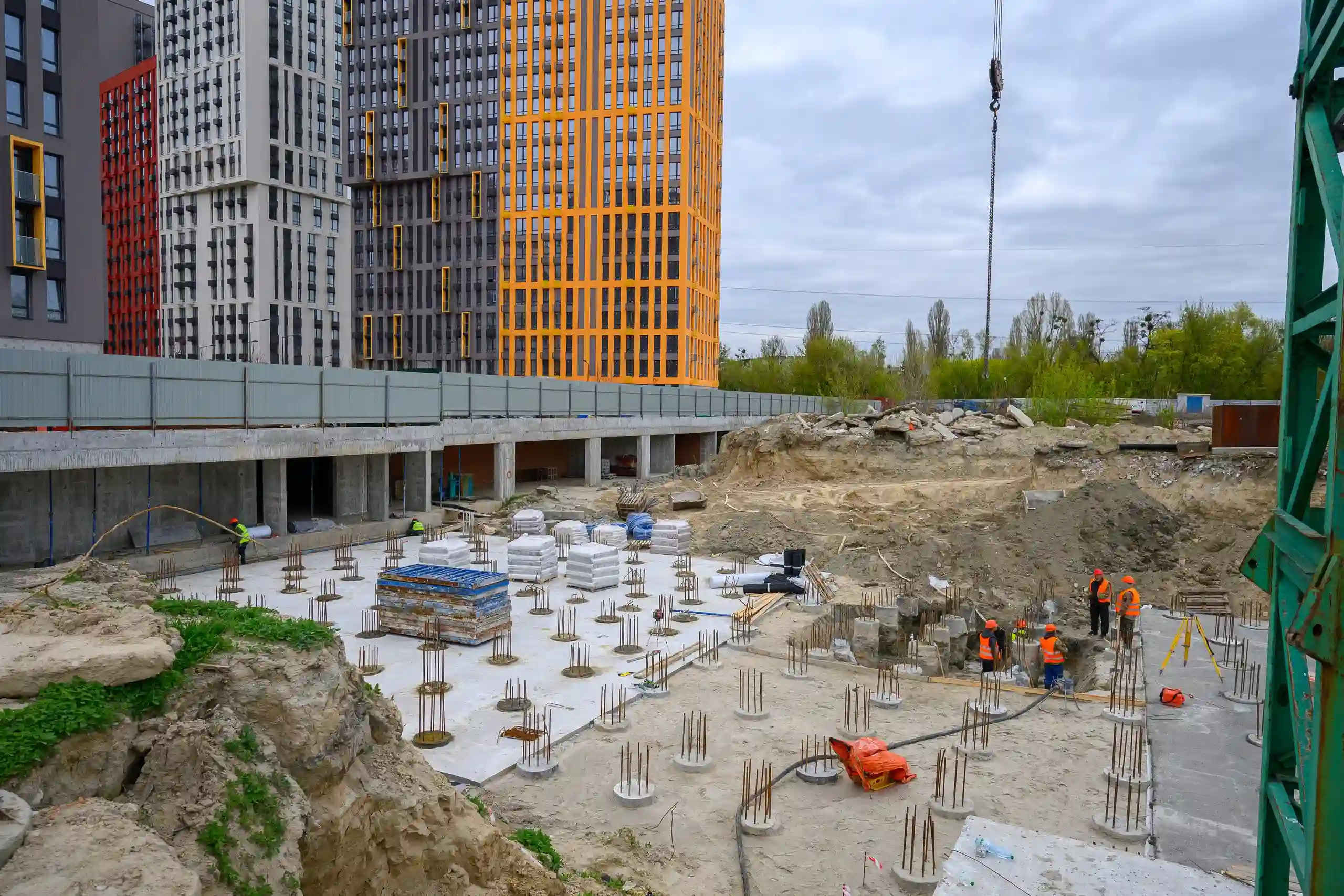

    • #Будуємо щодня!
      More about the promotion
    Sales
    Choose
    an apartment
    Sign up
    to visit

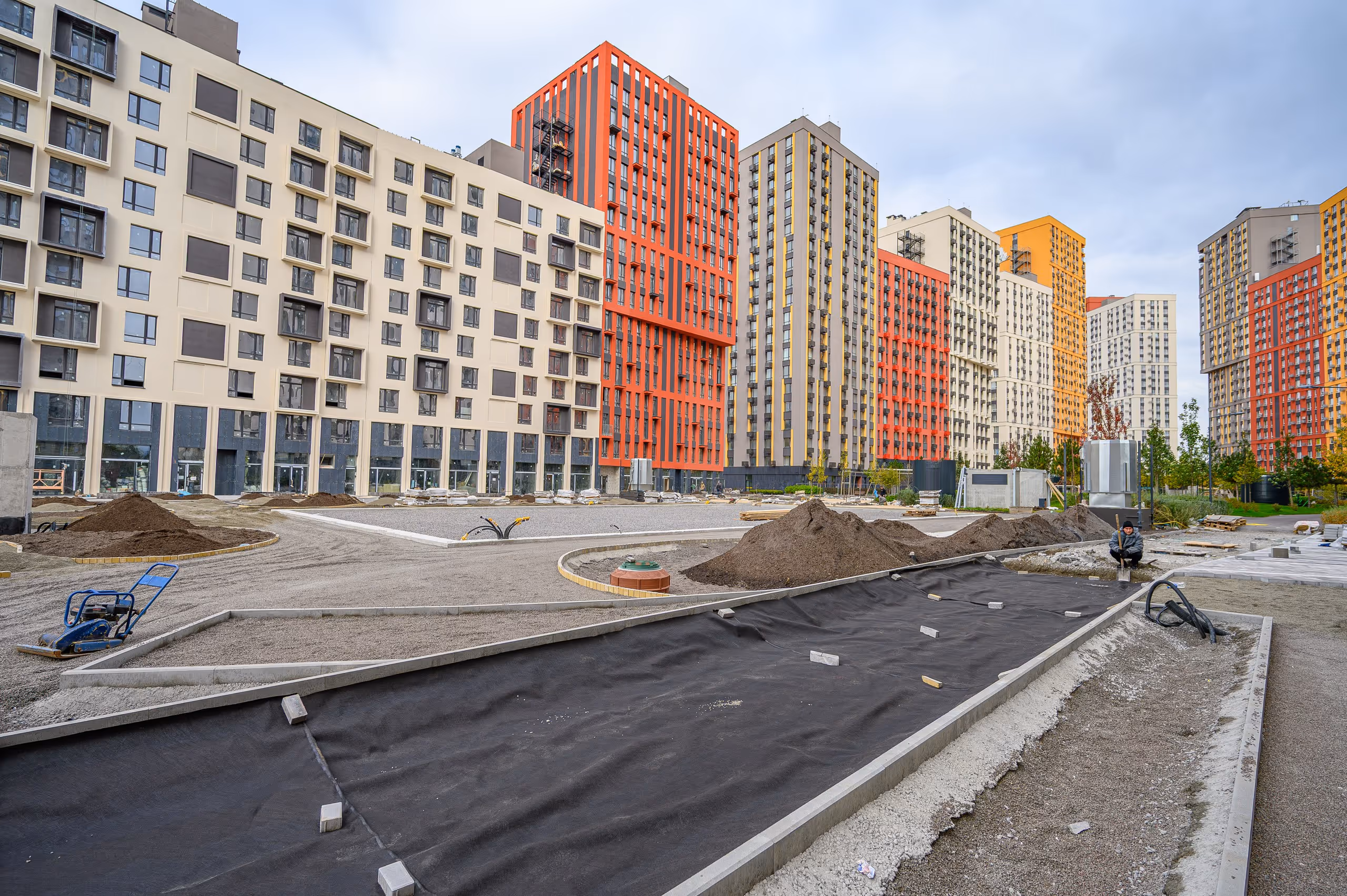

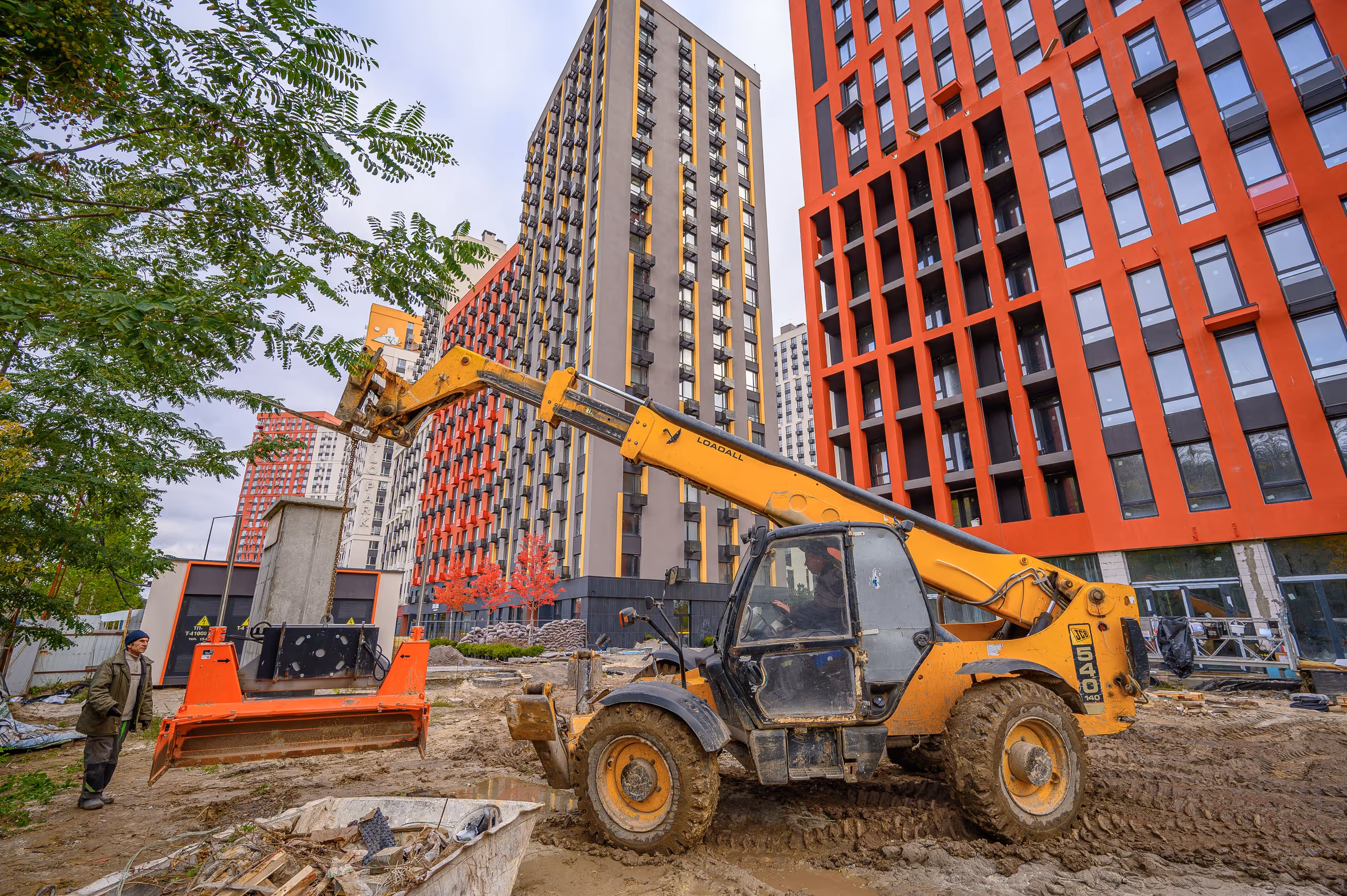

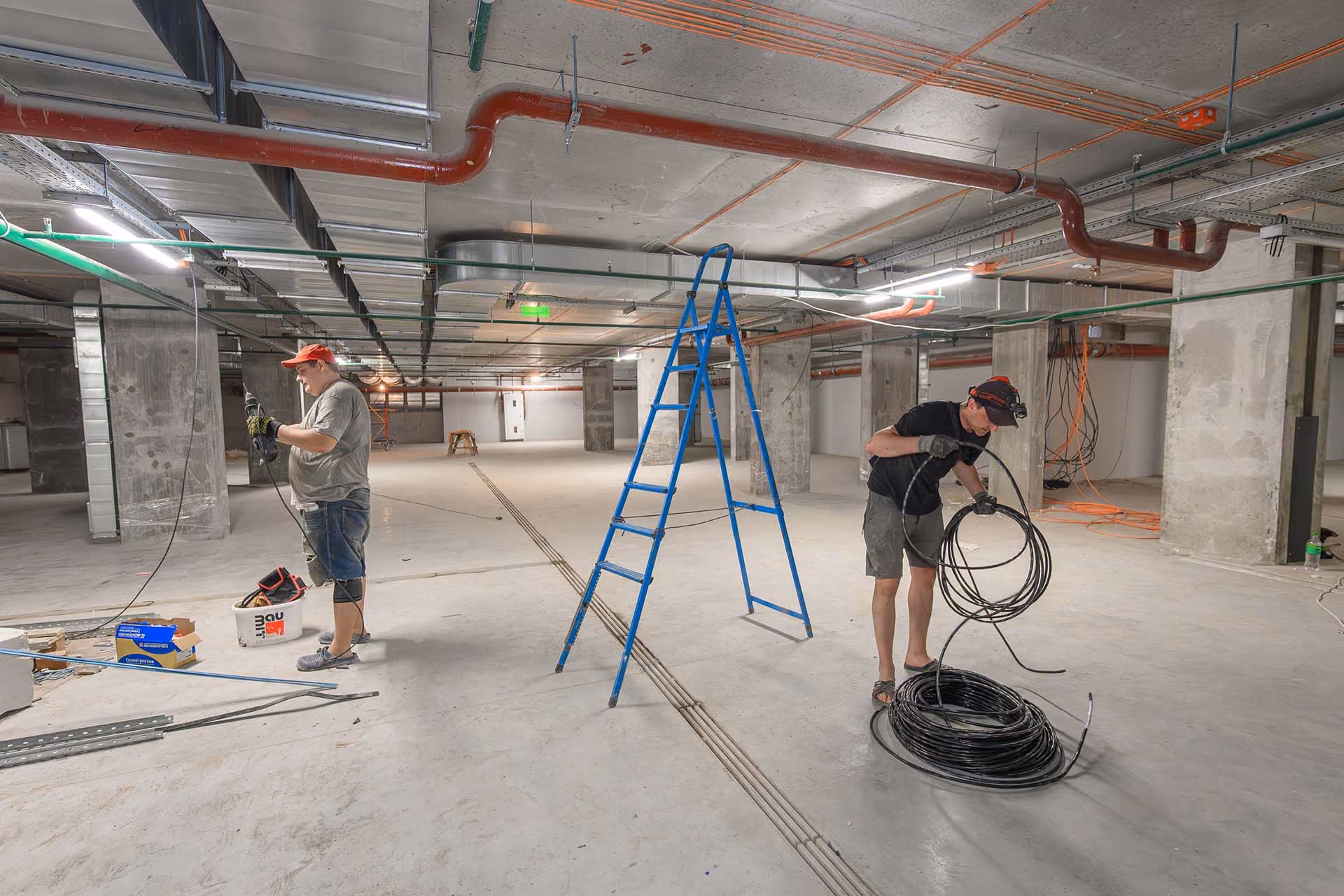

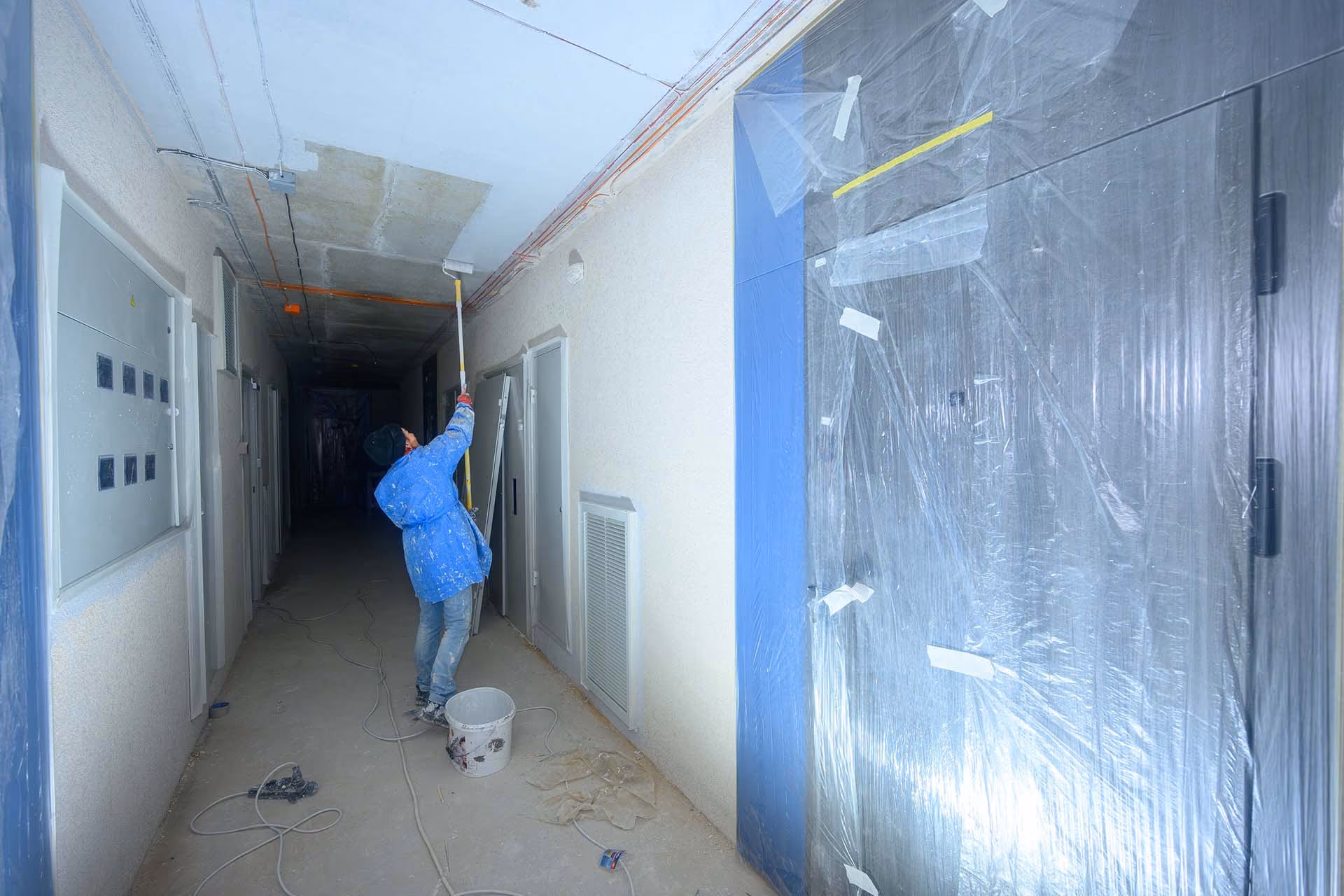

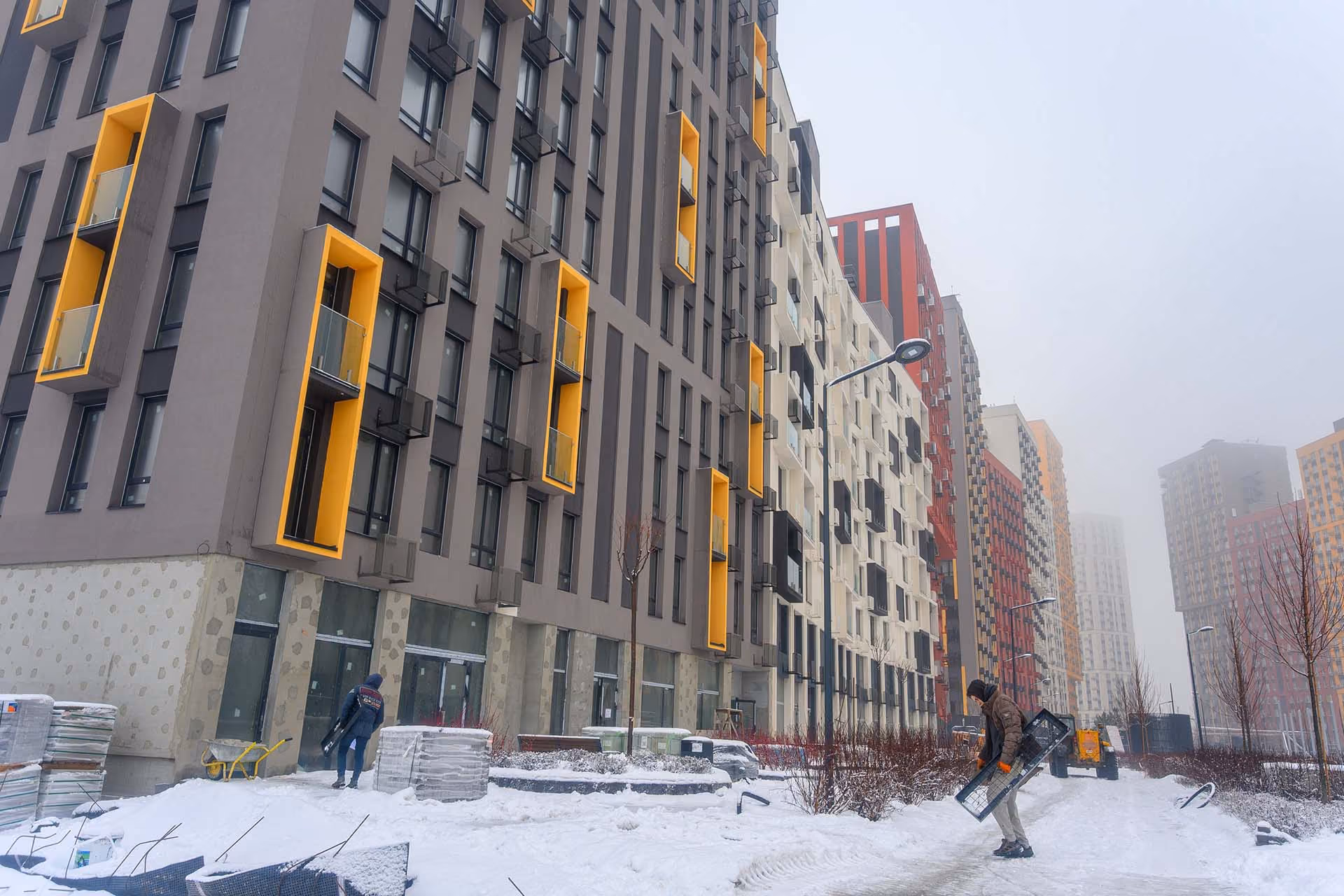

    Хід будівництва: січень 2025
    Хід будівництва: січень

    Будинок 5
    ✔️ Пожежна сигналізація – виконано на 100%
    ✔️ Оздоблення МЗК (фарбування/стеля/накладки) – виконано на 100%
    ✔️ Монтаж відеоспостереження та контролю доступу (2–20 поверхи) – виконано на 100%

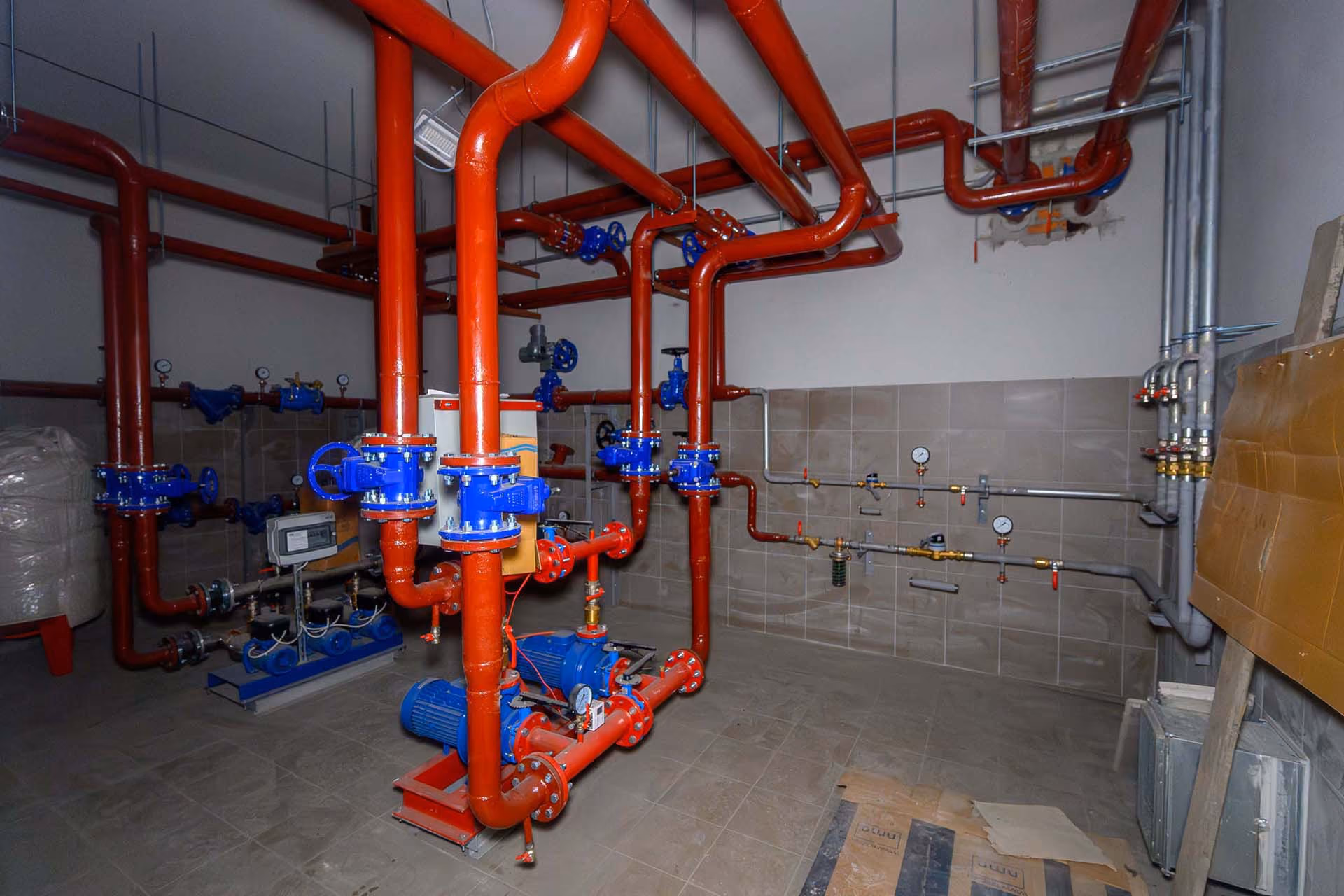

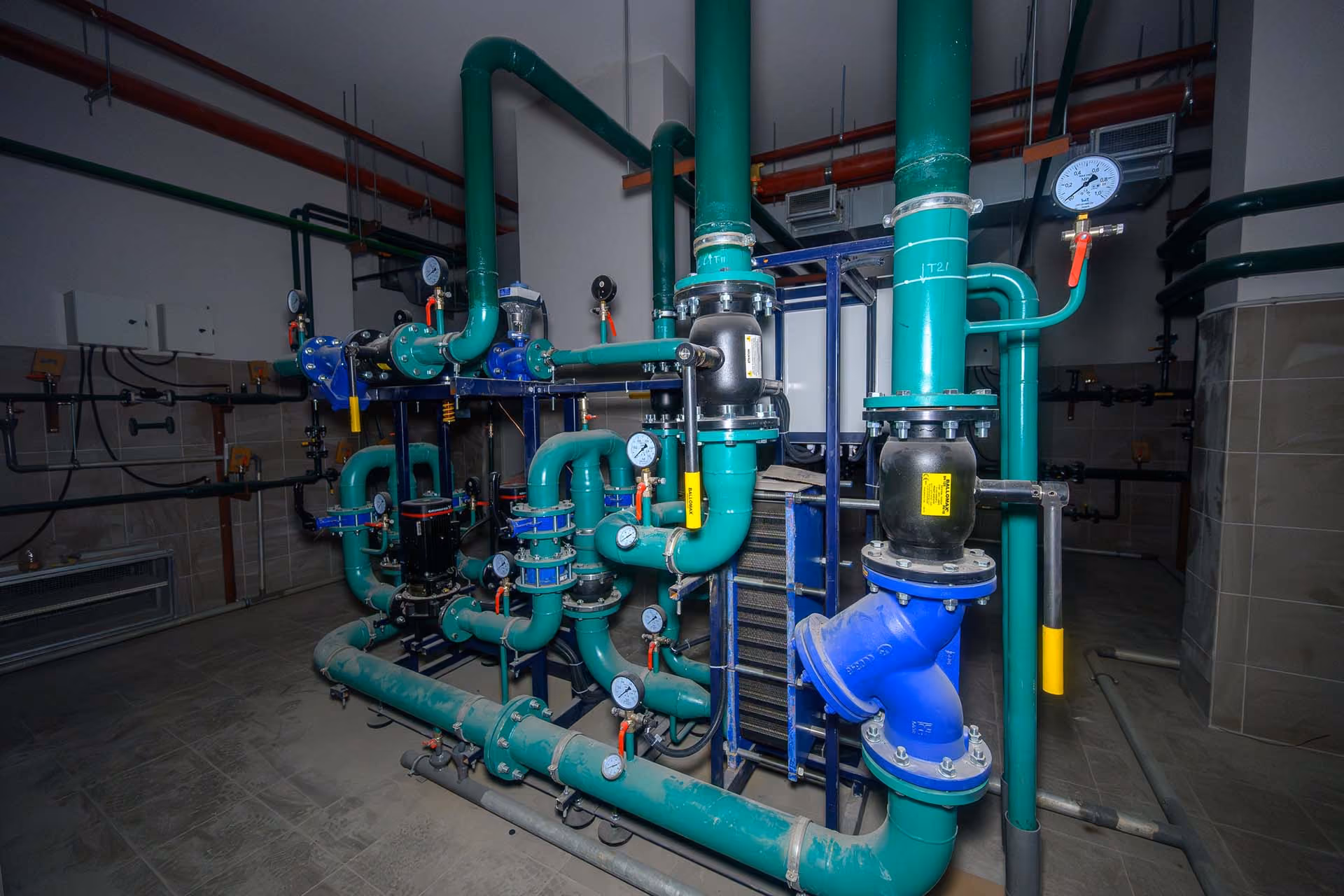

    ✔️ Влаштування ІТП та насосної – виконано на 100%
    ✔️ Монтаж віконних конструкцій 1-го поверху – виконано на 100%
    ✔️ Влаштування МЗК 1-го поверху – виконано на 75%

    Будинок 6
    ✔️ Монтаж ОВ (2–23 поверхи) – виконано на 100%
    ✔️ Влаштування водопроводу та стояків – виконано на 100%
    ✔️ Влаштування каналізації (стояки К1 і К2) – виконано на 100%
    ✔️ Влаштування ІТП – виконано на 100%
    ✔️ Монтаж пожежної сигналізації – виконано на 100%
    ✔️ Монтаж МДФ-накладок – виконано на 100%
    ✔️ Монтаж віконних конструкцій 1-го поверху – виконано на 100%
    ✔️ Влаштування МЗК 1-го поверху – виконано на 90%

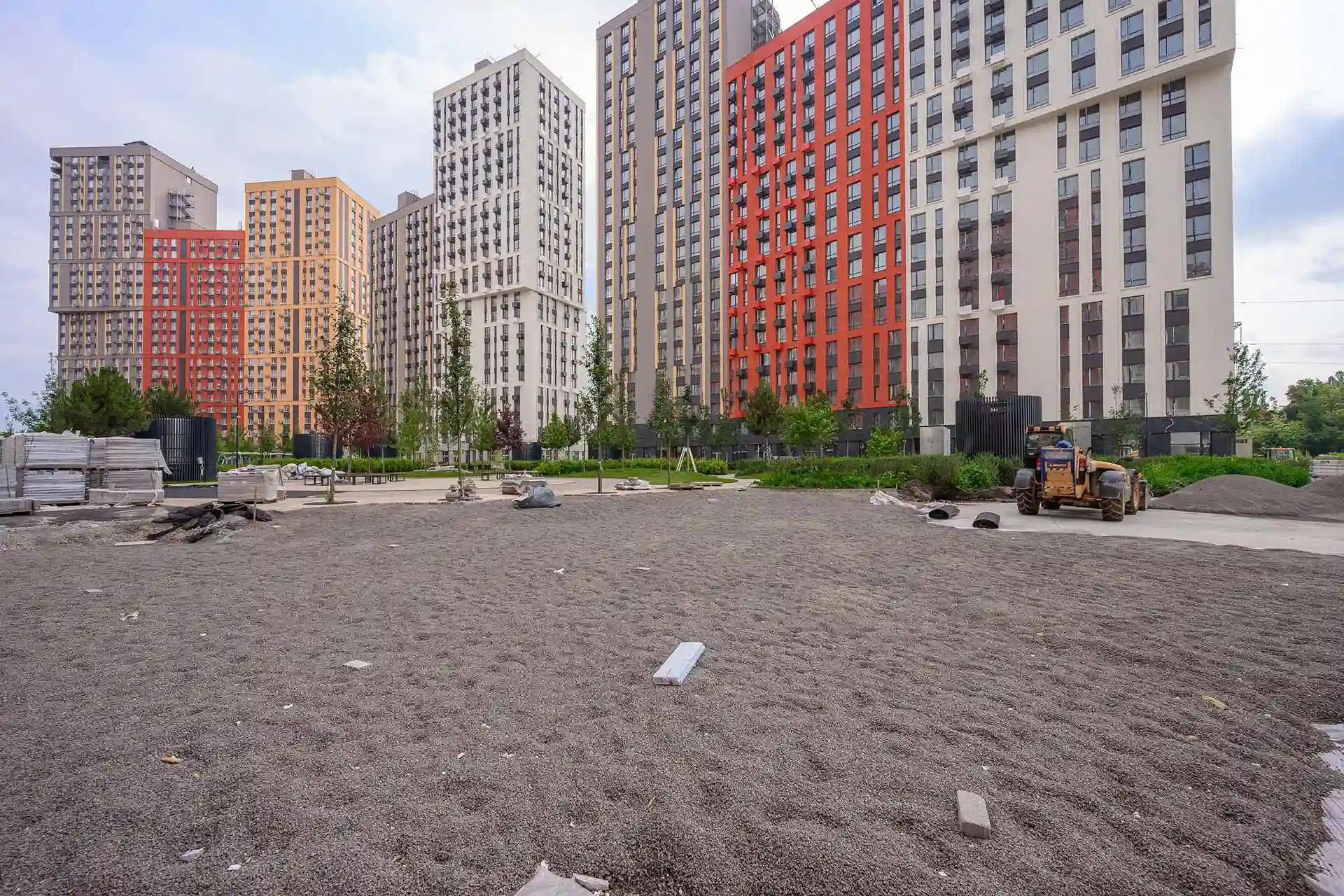

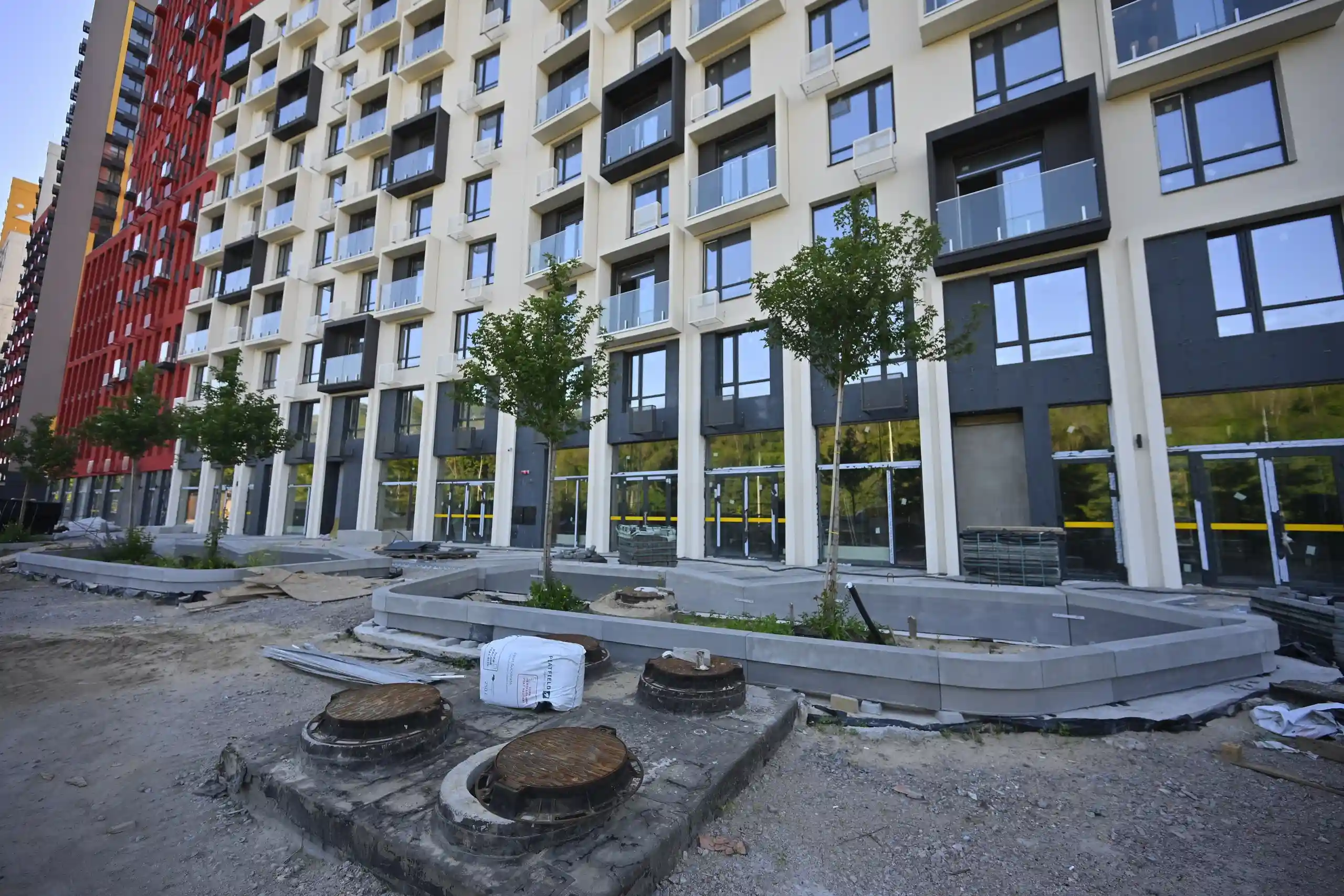

    Благоустрій території (5–6 будинки) – виконано на 80%

    Будинок 7
    ✔️ влаштування стояків К2 50%
    ✔️Влаштування штукатурки у підвалі 50%
    ✔️Влаштування стяжки 2-4 поверх 50%
    ✔️Влаштування труб опалення підлоги 2-5 поверх 50%
    ✔️ Влаштування ВК опалення підлоги 2-5 поверх 50%

    Будинок 8
    ✔️ Влаштування штукатурки (4, 6, 7, 10, 14, 16 поверхи) – виконано на 100%
    ✔️ Влаштування штукатурки у підвалі – виконано на 60%
    ✔️ Влаштування стяжки (4–7, 11–14 поверхи) – виконано на 100%
    ✔️ Влаштування труб опалення підлоги (4–7, 10–14 поверхи) – виконано на 100%
    ✔️ Влаштування ВК опалення підлоги (4–7, 10–14 поверхи) – виконано на 100%

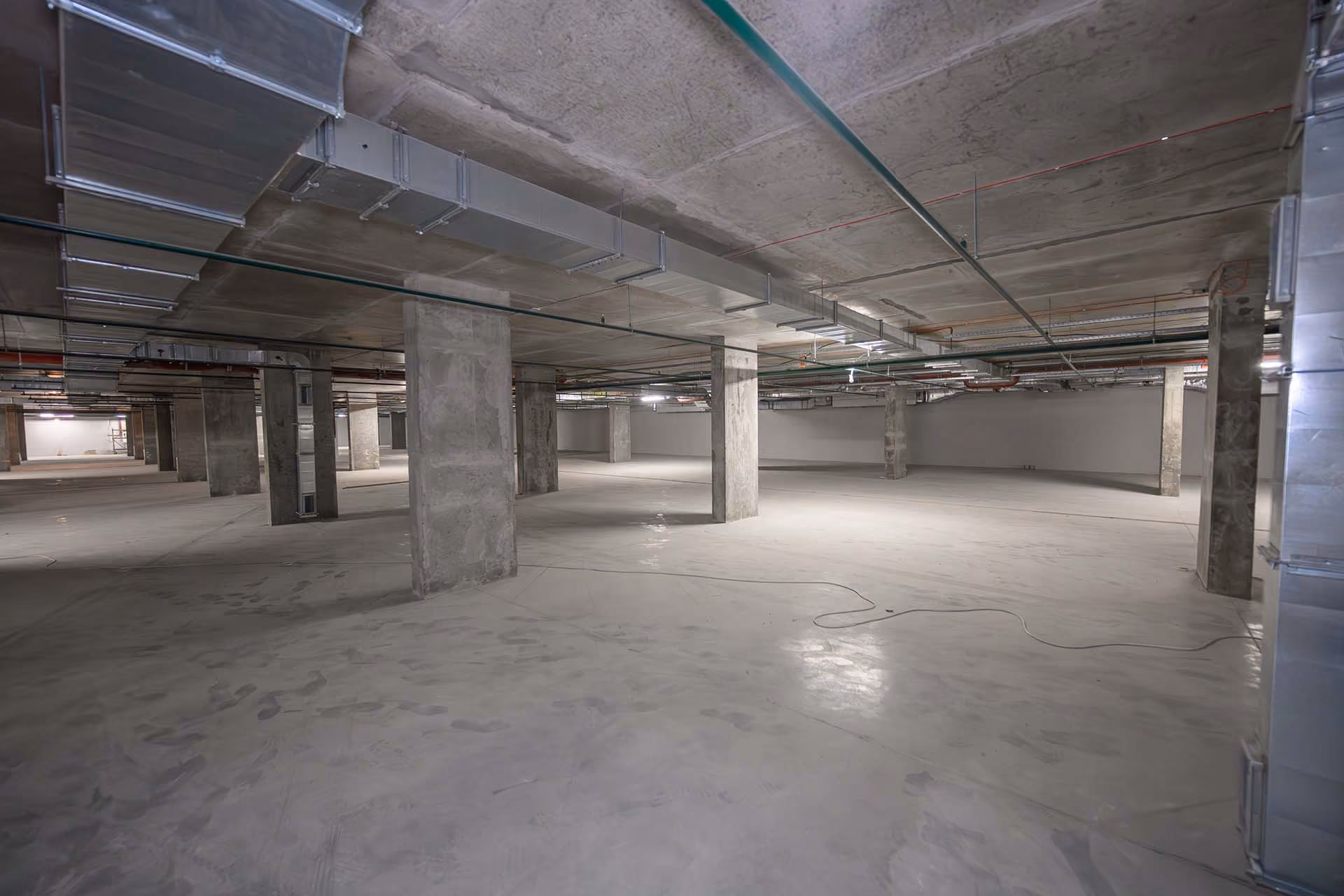

    Паркінг (1–6 секції)

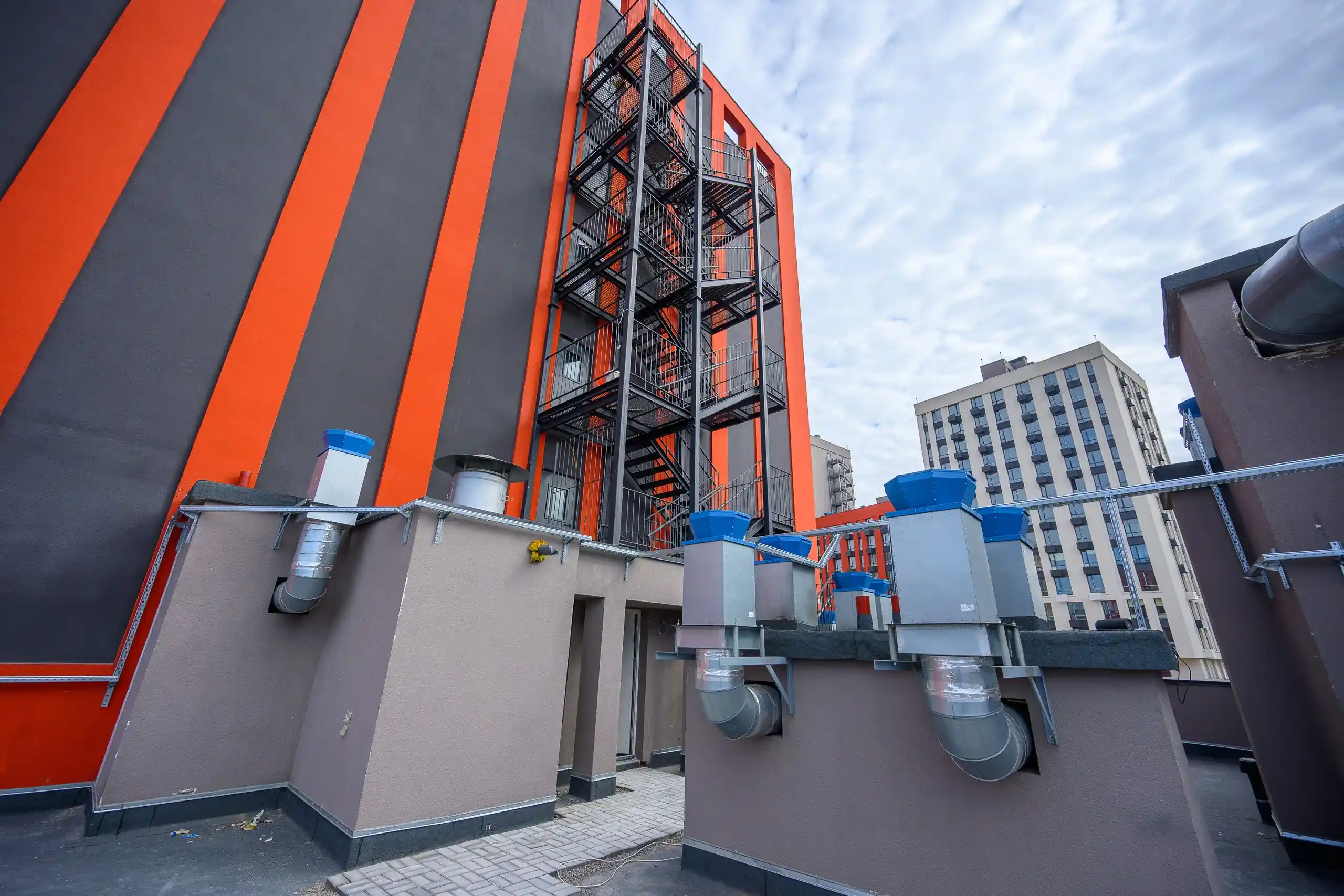

    ✔️ Влаштування вентиляції – виконано на 80%
    ✔️ Монтаж пожежної сигналізації – виконано на 25%
    ✔️ Влаштування спринклерного пожежогасіння – виконано на 80%
    ✔️ Влаштування підлоги – виконано на 10%
    Learn more

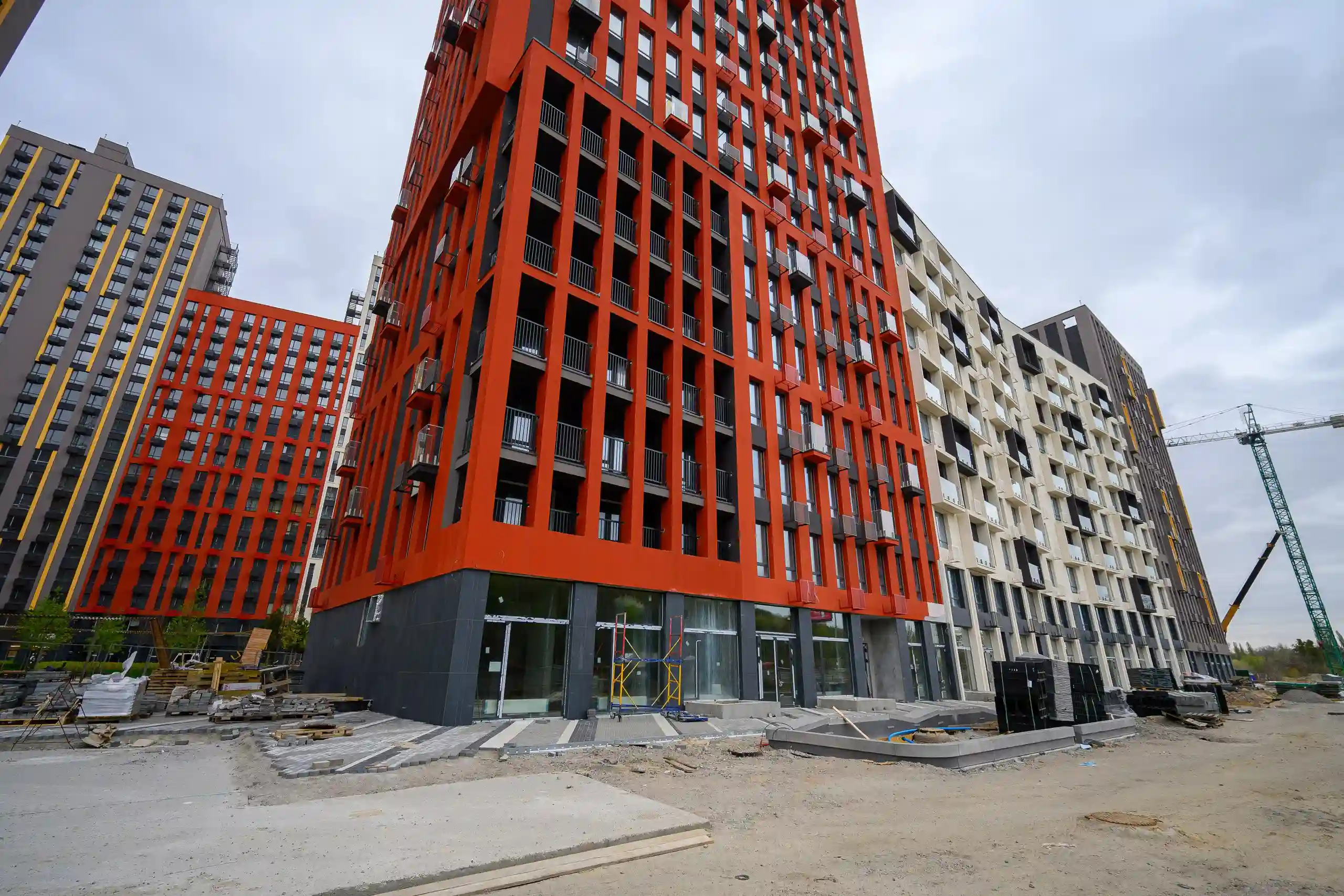

    5 будинок ВВЕДЕНО в експлуатацію!
    Чудова новина!

    Будинок №5введено в експлуатацію!

    А це означає, що зовсім скоро Svitlo сусідів стане значно більше.

    А хто мріяв придбати готову квартиру у Svitlo Parkу – поспішайте, поки ще є з чого обирати!
    Доступне придбання в розстрочку до 5 років та за державною програмою «єОселя».
    Learn more
    6 будинок ВВЕДЕНО в експлуатацію!
    Чудова новина!

    Будинок №6 введено в експлуатацію!

    А це означає, що зовсім скоро Svitlo сусідів стане значно більше.

    А хто мріяв придбати готову квартиру у Svitlo Parkу – поспішайте, поки ще є з чого обирати ????
    Доступне придбання в розстрочку до 5 років та за державною програмою «єОселя».
    Learn more

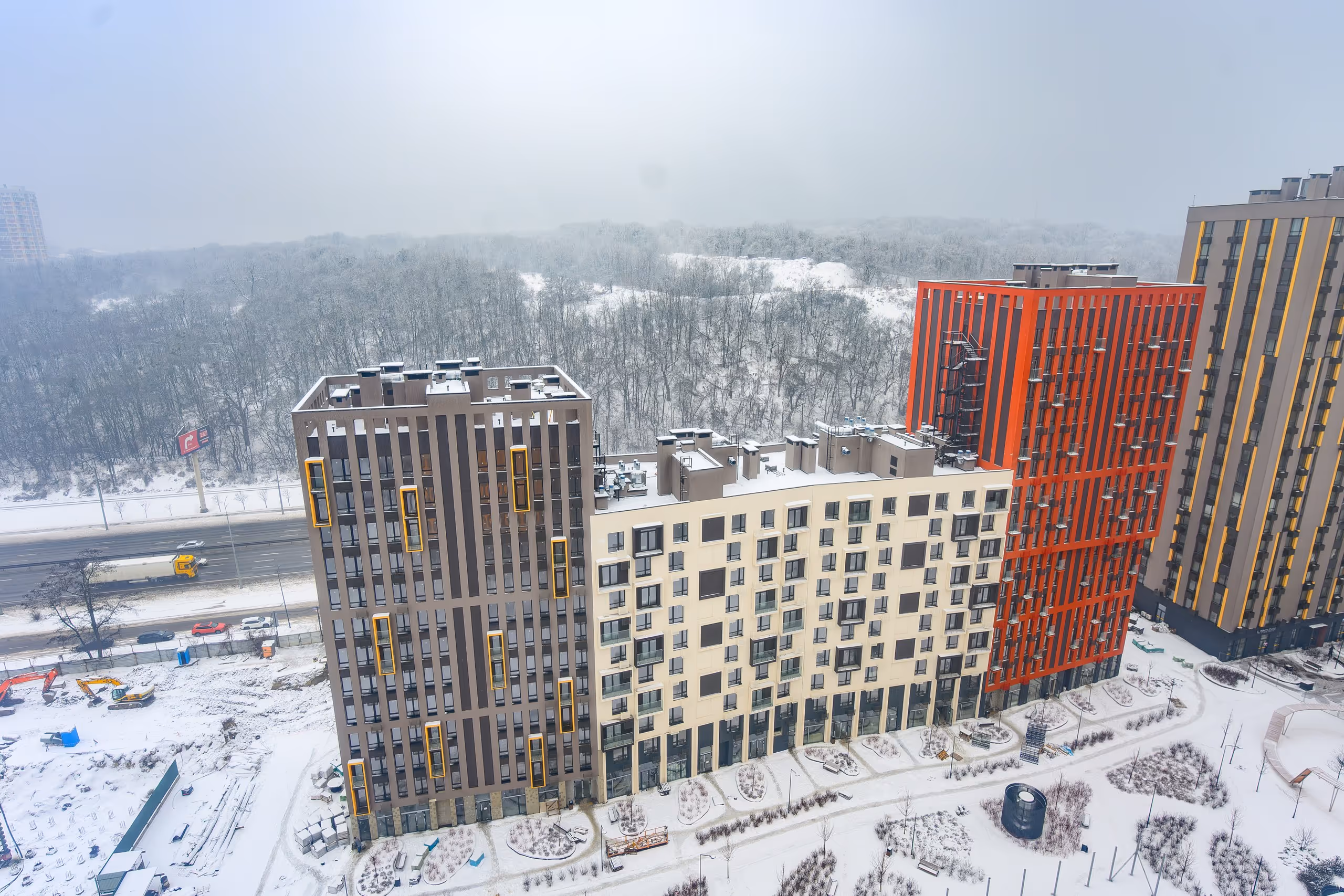

    Хід будівництва: жовтень 2024
    Хід будівництва : Жовтень
    Будинок 4
    •Пусконаладжувальні роботи виконано на 90%
    •Клінінг виконано на 100%

    Будинок 5
    •Пожежна сигналізація виконано на 90%
    •Устрій оздоблення  МЗК фарбування/ стеля/накладки виконано на 80%
    •Влаштування ІТП та насосної виконано на 75%
    •Монтаж  віконних конструкцій  1-го  поверху виконано на 90%

    Будинок 6
    •Насосна виконано на 100%
    •ІТП виконано на 95%
    •Монтаж пожежної сигналізації виконано на 95%
    •Монтаж МДФ накладок виконано на 80%
    •Устрій оздоблення  МЗК фарбування/стеля/накладки  виконано на 100%
    •Влаштування МЗК 1- го поверху виконано на 70%
    •Влаштування фасаду 1-го поверху виконано на 60 %

    Будинок 7
    •Влаштування фасадів виконано на 65%
    •Влаштування вікон 2-16 поверхах виконано на 100%
    •Алюмінієві конструкції вікон 1го  поверху виконано на 80%
    •Влаштування стояків  К2 виконано на 15%
    •Влаштування вентиляції виконано на 30%
    •Монтаж ліфтів  5 шт виконано на 90%

    Будинок 8
    •Влаштування  балконів виконано на 80%
    •Монтаж  ліфтів 3 шт виконано на 90%
    •Влаштування вентиляції виконано на 40%
    •Влаштування стояків  ВК В1 виконано на 100%
    •Влаштування стояків  К2 виконано на 100%
    •Влаштування алюмінієвих конструкцій  1 го поверху виконано на 80%
    •Влаштування штукатурки виконано  на 100%

    Паркінг 1-6 секції
    •Влаштування покрівлі виконано на 70 %
    •Влаштування вентиляції виконано на 50%
    •Влаштування К2 виконано на 90%

    Благоустрій 5-6 будинок виконано на 50%
    Learn more
    Хід будівництва: вересень
    Хід будівництва: Вересень

    Будинок 4
    • Пусконалагоджувальні роботи виконано на 75%
    • Клінінг виконано на 50%

    Будинок 5
    • Пожежну сигналізацію виконано на 80%
    • Оздоблення МЗК (фарбування/стеля/накладки) виконано на 50%
    • Монтаж відеоспостереження та системи контролю доступу на 2-20 поверхах виконано на 90%
    • Влаштування ІТП та насосної виконано на 60%
    • Монтаж віконних конструкцій 1-го поверху виконано на 90%

    Будинок 6
    • Насосну виконано на 100%
    • ІТП виконано на 90%
    • Монтаж пожежної сигналізації виконано на 90%
    • Монтаж МДФ накладок виконано на 60%
    • Оздоблення МЗК (фарбування/стеля/накладки) виконано на 90%
    • Оздоблення МЗК 1-го поверху виконано на 40%
    • Оздоблення фасаду 1-го поверху виконано на 25%

    Будинок 7
    • Влаштування фасадів виконано на 50%
    • Монтаж стояків ВК виконано на 20%
    • Влаштування балконів виконано на 15%

    Будинок 8
    • Влаштування фасадів виконано на 85%
    • Влаштування балконів виконано на 10%
    • Влаштування вентиляції виконано на 20%
    • Монтаж стояків ВК виконано на 80%
    • Монтаж стояків К2 виконано на 30%
    • Влаштування алюмінієвих конструкцій 1-го поверху виконано на 60%

    Паркінг (1-6 секції)
    • Влаштування покрівлі виконано на 60%
    • Влаштування вентиляцій виконано на 25%
    • Монтаж К2 виконано на 70%

    Паркінг (7-8 секції)
    • Влаштування колон підвалу виконано на 100%
    • Влаштування плит перекриття виконано на 100%

    Благоустрій біля будинків 5-6
    • Виконано на 40%
    Learn more

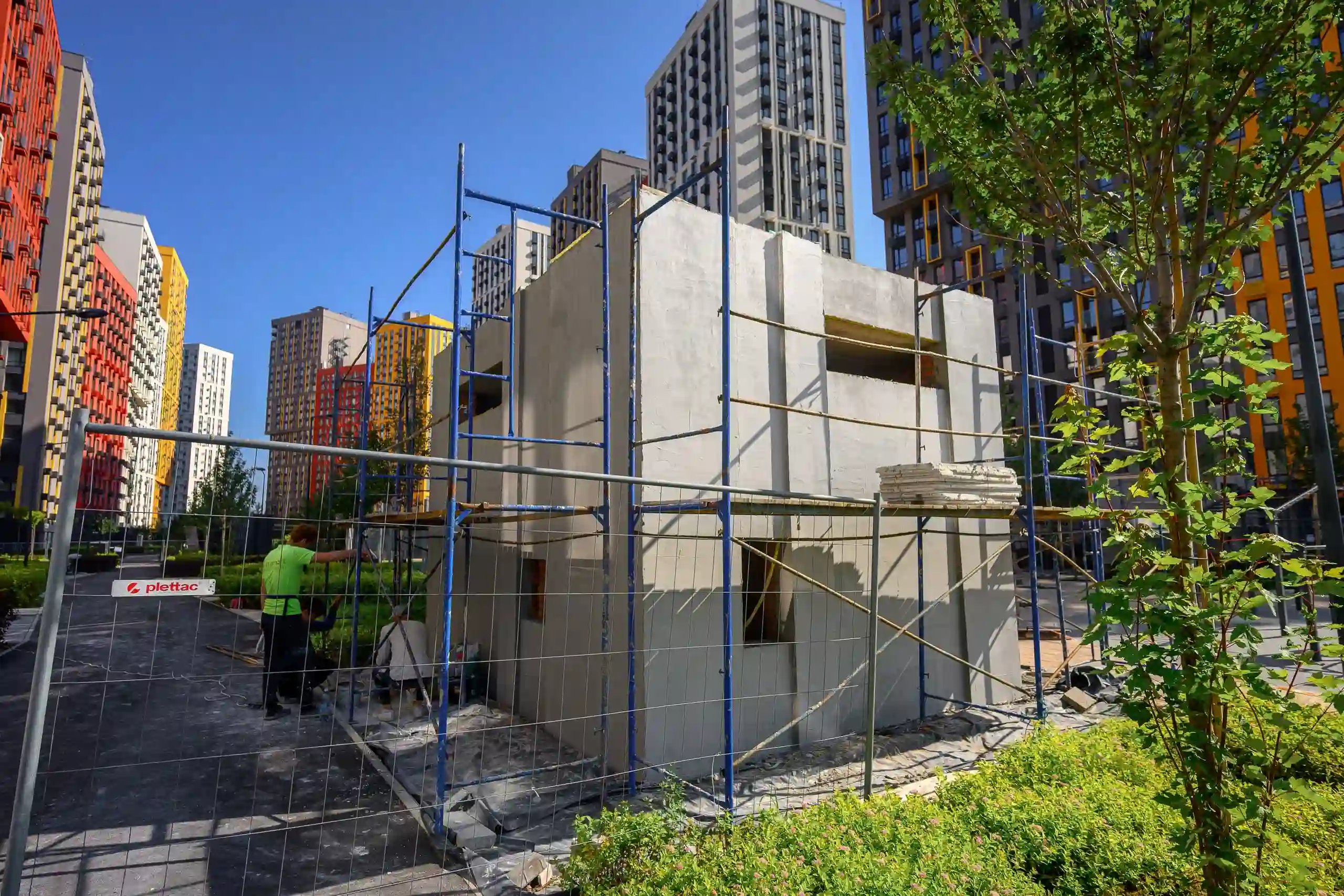

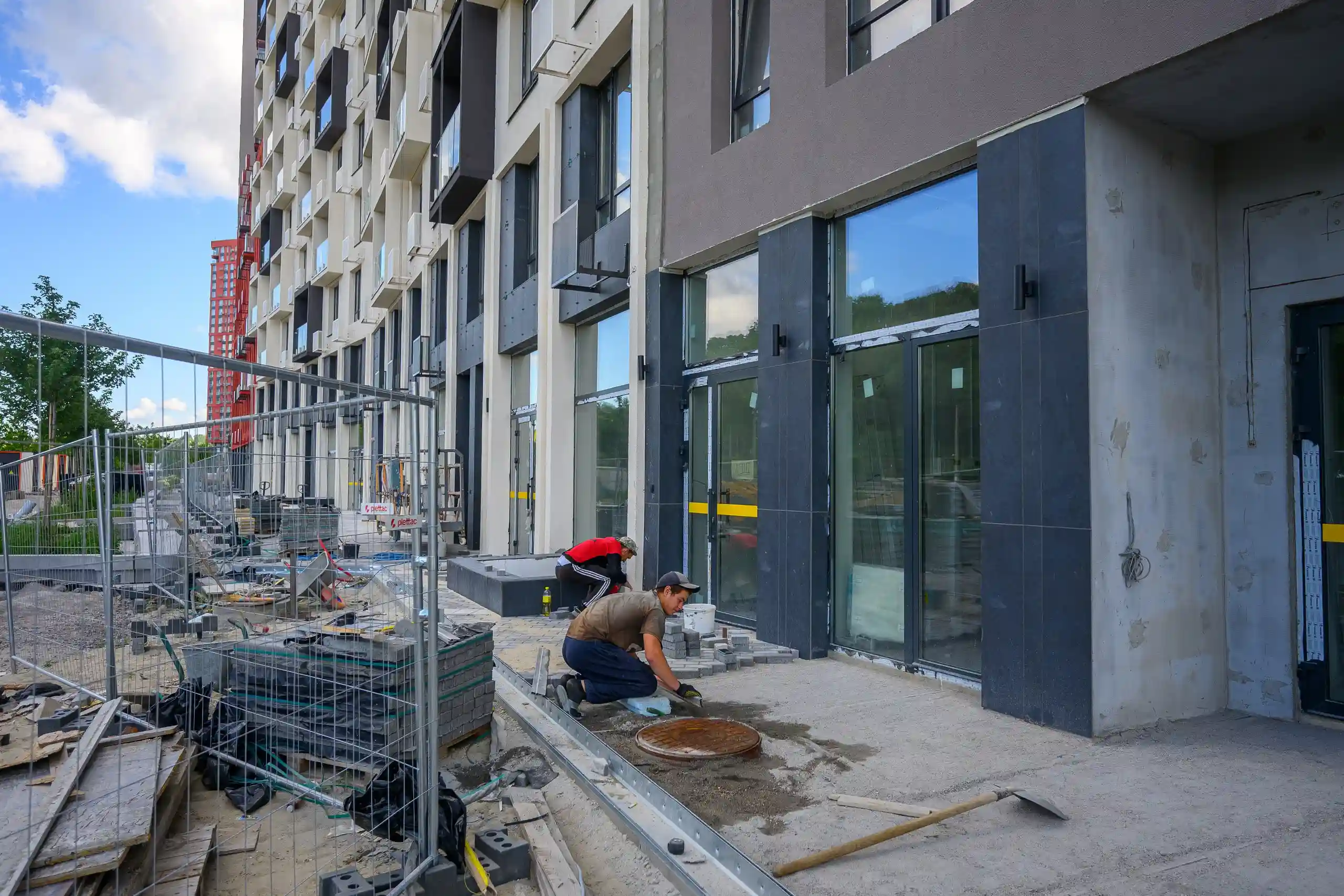

    Хід будівництва: Липень 2024
    Хід будівництва: Липень

    Будинок 4
    Введено в експлуатацію
    - Монтаж меблів МЗК 1-го поверху завершено на 100% (+5%)
    - Оздоблення МЗК 1-го поверху завершено на 100% (+5%)
    - Пусконалагоджувальні роботи виконані на 50%

    Будинок 5
    - Оздоблення МЗК (фарбування, стеля, накладки) виконано на 30% (+5%)
    - Монтаж відеоспостереження та системи контролю доступу на 2-20 поверхах завершено на 80% (+10%)
    - Влаштування ІТП та насосної виконано на 30%
    - Монтаж віконних конструкцій 1-го поверху завершено на 30%
    - Благоустрій території виконано на 25% (+15%)

    Будинок 6
    - Монтаж МДФ накладок виконано на 50% (+10%)
    - Монтаж віконних конструкцій 1-го поверху завершено на 90% (+10%)
    - Оздоблення МЗК (фарбування, стеля, накладки) виконано на 70% (+20%)
    - Благоустрій території виконано на 25% (+15%)

    Будинок 7
    - Влаштування фасадів виконано на 40% (+10%)
    - Монтаж ліфтів (5 шт.) завершено на 75%

    Будинок 8
    - Влаштування фасадів завершено на 80% (+5%)
    - Монтаж ліфтів (3 шт.) виконано на 85% (+5%)
    - Влаштування стояків водопостачання та каналізації виконано на 80% (+65%)
    - Монтаж алюмінієвих конструкцій на 1-му поверсі завершено на 50%

    Паркінг
    - Влаштування покрівлі 1-6 секції виконано на 50% (+15%)
    Паркінг (7-8 секцій)
    - Влаштування ростверку 7-8 секційзавершено на 100%
    - Влаштування колон підвалу 7-8 секцій виконано на 90% (+40%)
    - Влаштування плити перекриття 7-8 секцій виконано на 75% (+25%)
    Learn more
    4 будинок введено в експлуатацію
    Чудова новина

    Будинок №4 введено в експлуатацію!

    А це означає, що зовсім скоро Svitlo сусідів стане значно більше.

    А хто мріяв придбати готову квартиру у Svitlo Parkу – поспішайте, поки ще є з чого обирати
    Доступне придбання в розстрочку до 5 років та за державною програмою «єОселя».
    Learn more

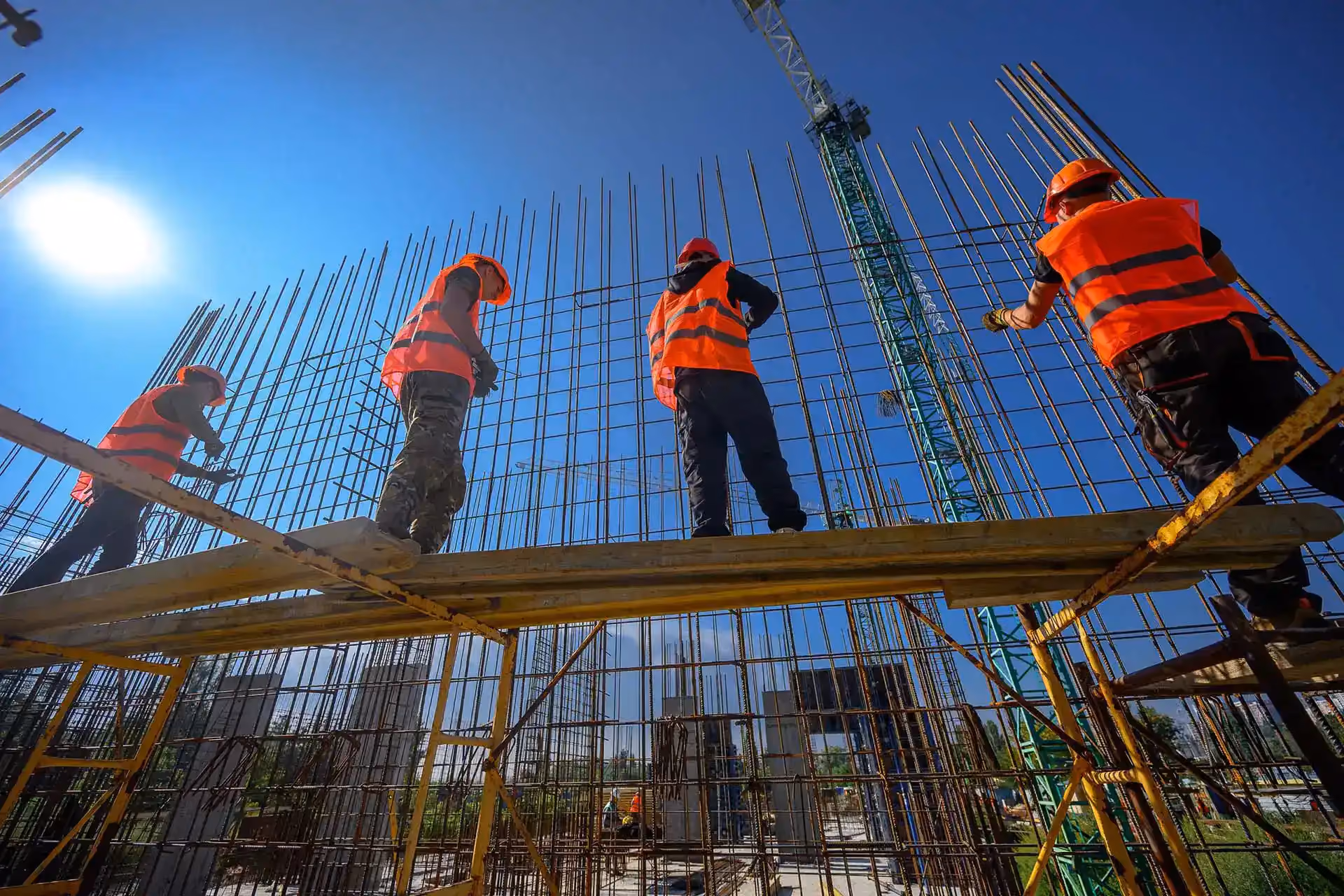

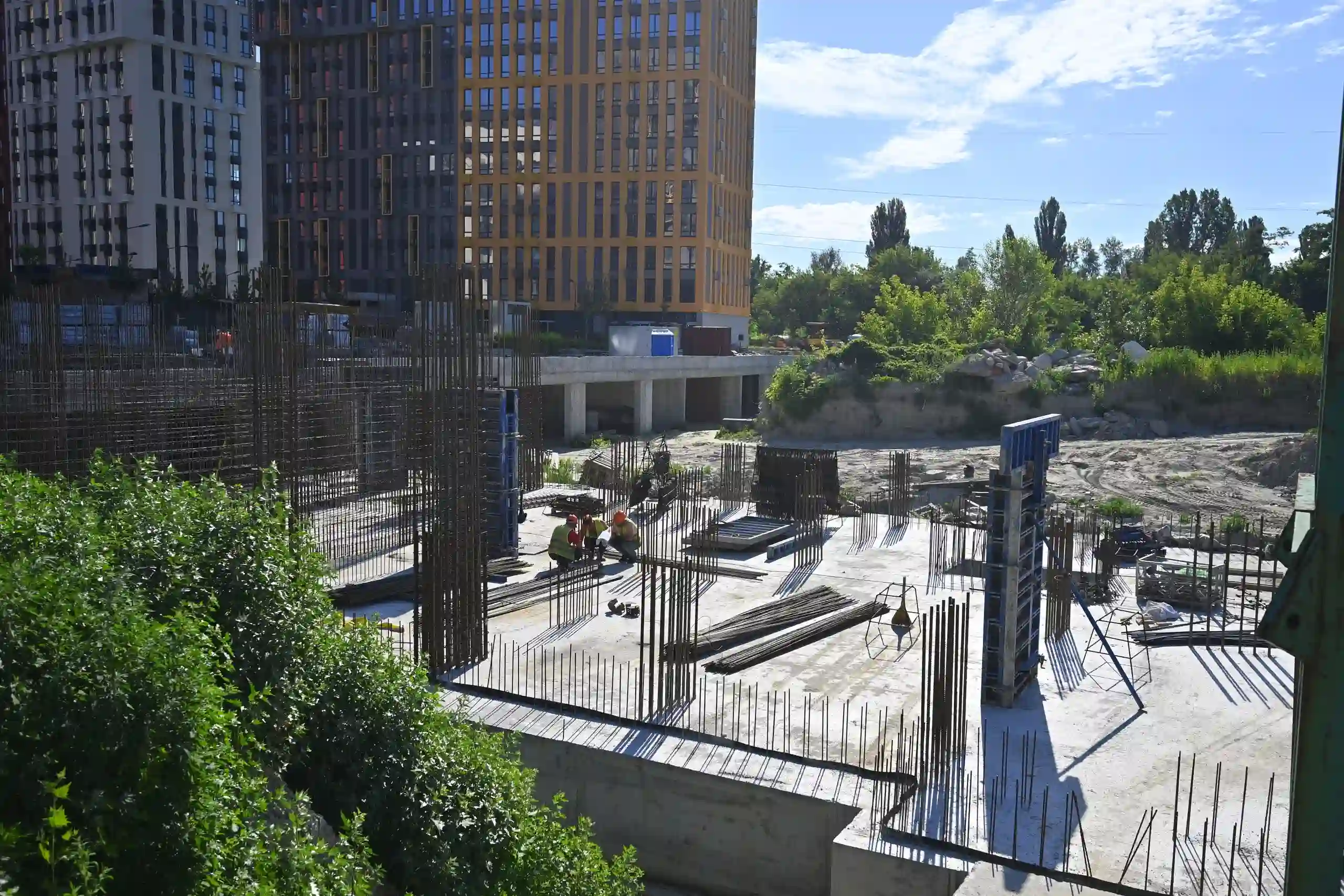

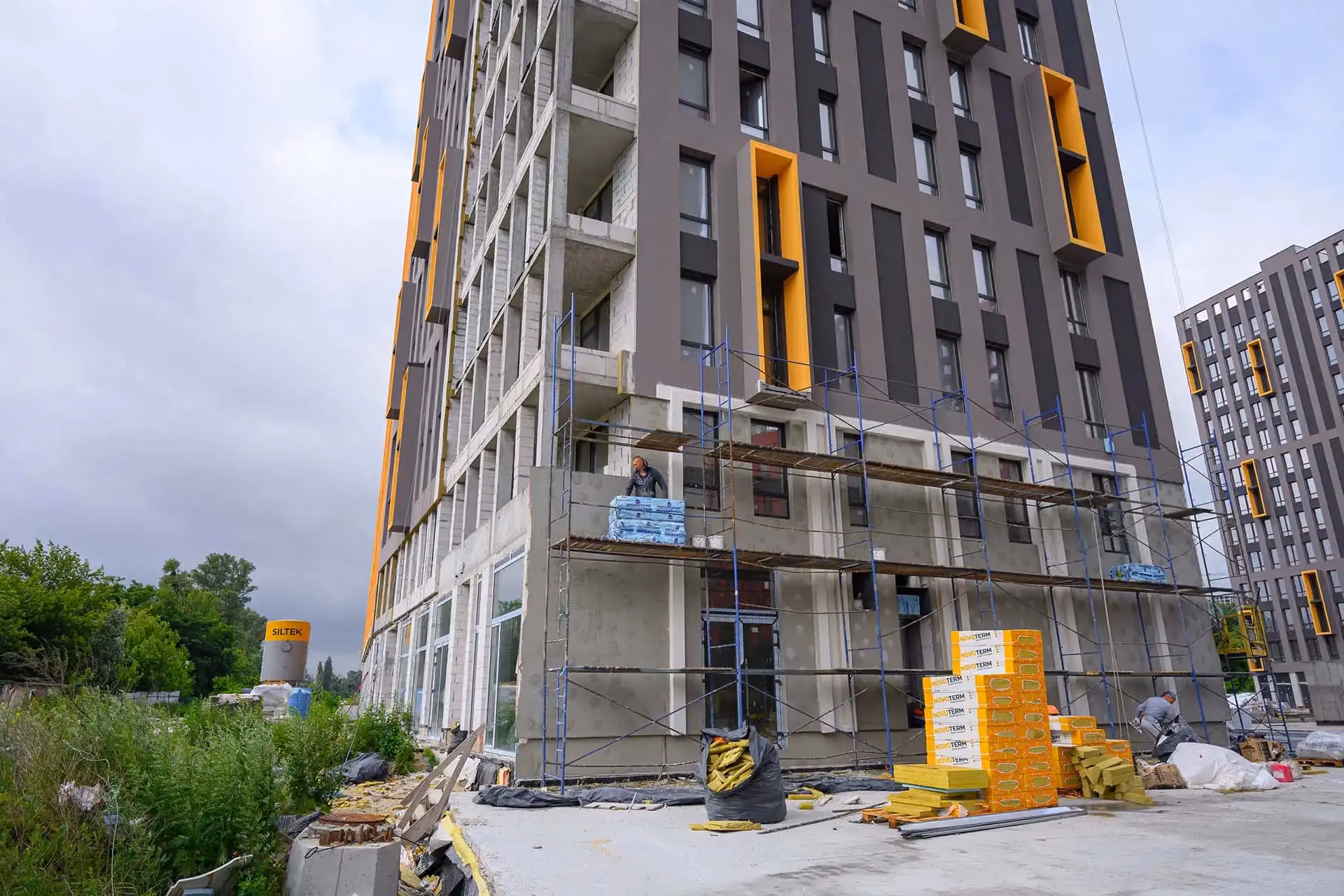

    Хід будівництва: Червень
    Хід будівництва : Червень

    Будинок 4
    •Влаштування фасаду 1-го поверху виконано на 100%
    •Оздоблення МЗК (фарбування/стелі/накладки) виконано на 100% (+10%)
    •Монтаж меблів МЗК 1-го поверху виконано на 95% (+25%)
    •Оздоблення МЗК 1-й поверх виконано на 95% (+5%)
    •Пусконалагоджувальні роботи виконано на 50% (+30%)

    Будинок 5
    •Шпаклювання МЗК 2-24 поверхах виконано на 90% (+20%)
    •Укладання плитки МЗК 2- 24 поверхах виконано на 100%
    •Монтаж відеоспостереження + контроль доступу 2-20 поверхах виконано на 70% (+20%)
    •Оздоблення МЗК  фарбування/стелі/накладки виконано на 25%
    •Благоустрій виконано на 10%

    Будинок 6
    •Устрій насосної виконано на 100%
    •Монтаж пожежної сигналізації виконано на 90%
    •Монтаж МДФ накладок виконано 40%
    •Монтаж віконних конструкцій 1-го поверху виконано на 80% (+30%)
    •Оздоблення МЗК фарбування/стелі/накладки виконано на 50%
    •Благоустрій виконано на 10%

    Будинок 7
    •Влаштування фасадів виконано на 30% (+10%)
    •Влаштування вікон 2-16 поверхах виконано на 95% (+10%)
    •Влаштування алюмінієвих конструкцій виконано на 90%
    •Вентиляція виконано на 50%

    Будинок 8
    •Влаштування фасадів виконано на 75% (+5%)
    •Монтаж ліфтів 3шт виконано на 80% (+20%)
    •Влаштування стояків виконано на 15%

    Паркінг 1-6 секції
    •Влаштування покрівлі виконано на 35%

    Паркінг 7-8 секції
    •Влаштування колон підвалу виконано на 50%
    •Влаштування плити перекриття виконано на 50%
    Learn more
